教室に通うのが楽しくなるテキストです。

工業簿記2級(26)総合原価計算4-1

15 総合原価計算4(P.80~81)

問題15-1

14章の単純総合原価計算に続いて、工程別総合原価計算ですね。

工程別総合原価計算は、文字どおり、工程が第1工程、第2工程・・・のように分かれていて、第1工程の完了品の全部または一部が第2工程に流れて行きます。

前工程費」という項目で処理しますが、早い話が第2工程の原料費ととらえればOKです。

ちなみに、「累加法」という用語も出て来ますが、累加は文字どおり、どんどん前の工程の原価を累積加算していく方法です。

他に、非累加法もありますが、2級の出題は、累加法のみになります。



パン屋さんの例で説明していましたが、材料を混ぜて発酵して成型した白いパンの状態を第1工程完了品、それを第2工程で揚げたり焼いたりして販売しているってイメージです。

100個完成して、80個は第2工程に流され、20個は、白いパンのままで販売されることもあります。その20個は、第1工程半製品と呼ばれます。



取り敢えず、通常どおりT勘定を描いてみます。

第1工程

先入先出法なので、当月投入分だけから月末仕掛品を計算すれば良いですよね?

原料費:3,600×20÷90=800

加工費:5,200×10÷100=520

これにより、第1工程の完了品原価を求めます。

原料費:1,260+3,600-800=4,060

加工費:560+5,200-520=5,240

第1工程完了品:4,060+5,240=9,300

第2工程の当月投入が100kgになっていることから、第1工程完了品は全て第2工程に流されたことが分かります。

中には、一部だけ流される場合もありますので、流れていく数量をマークしましょう。



第2工程

同じく、先入先出法です。

第2工程の前工程費(原料費と同じイメージ)は、第1工程の完了品になりますので、括弧内は9,300です。

前工程費:9,300×40÷100=3,720

加工費:7,400×10÷74=1,000

第2工程完成品

前工程費:1,900+9,300-3,720=7,480

加工費:1,920+7,400-1,000=8,320

問題15-2

第1工程が平均法、第2工程が先入先出法となっているので、単純総合原価計算のように、それぞれの方法で計算すれば良いですね。

本問も、第1工程で25,000㎏完了していて、第2工程に25,000kg投入されているので、第1工程の完了原価をそのまま、前工程費に引き継げば良いですね。



仕訳は、第1工程仕掛品から第2工程仕掛品に流れるし、

第2工程仕掛品から製品に流れるので、特に問題はないかと思います。

所得税法(トレーニング2:公的年金等がある場合)

昨日同様に、国税庁の確定申告書作成コーナーで入力してみました。

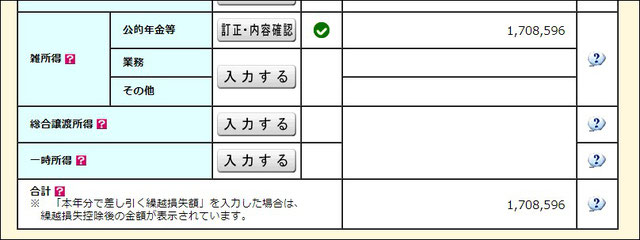

収  入:本人-年金収入/妻-パート収入(約64万円)

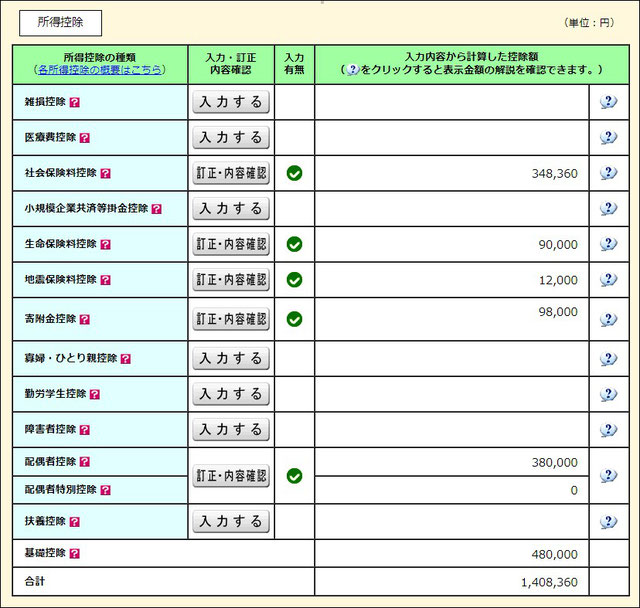

所得控除:
